亚洲精品久久久影视,国产东北露脸熟妇,伊人久久大香线蕉成人网,久久热精品在线播放,久久啪久久全部精品,国产区沙发午睡系列,加勒比久久综合久久,欧美天天看A片在线观看,精品在线裸无遮挡免费观看网站,天天操夜夜操人人操

關于我們 | English | 網站地圖

分布式光伏并網流程及時間

2015-02-02 14:17:10 砥礪網

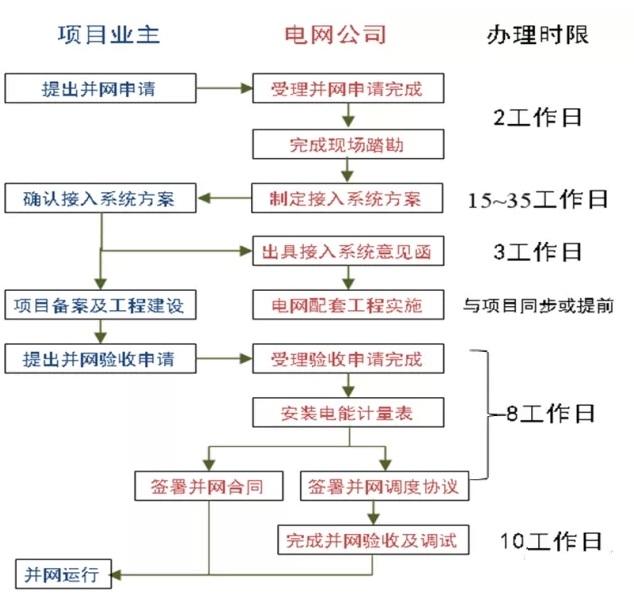

        做分布式光伏項目,并網流程是最關鍵的環節之一。從提交申請到并網到底需要多長時間?

對于15~25個工作日的具體規定:

1)制定接入系統方案:

分布式光伏發電單點并網項目10個工作日,多點并網項目20個工作日;

2)出具接入系統方案評審意見:

地市公司營銷部(客戶服務中心)負責組織相關部門審定380/220伏分布式電源接入系統方案,并出具評審意見。工作時限:5個工作日。

地市公司發展部負責組織相關部門審定35千伏、10千伏接入項目(對于多點并網項目,按并網點最高電壓等級確定)接入系統方案,出具評審意見、接入電網意見函并轉入地市公司營銷部(客戶服務中心)。工作時限:5個工作日。

3)審查項目設計文件

10kV及以上電壓等級并網項目,需審查客戶的設計文件并出具評審意見,工作時限:10個工作日;

220V/380V則不需要此項工作。




責任編輯: 李穎

標簽:分布式光伏,并網流程,時間
